桃墨路(百靈路~漢橋路)道排工程積極為瀝青攤鋪施工做準備
時間:2016-04-21 來源:原創文章 發布:本站編輯

 截至4月底,桃墨路(百靈路~漢橋路)道排工程完成全線排水施工任務,項目正全力開展余下快車道施工任務,積極為路面瀝青攤鋪施工做準備。

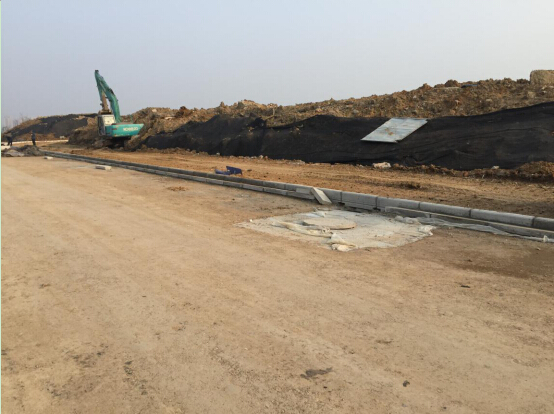

 4月,桃墨路項目共完成1200m²兩層水穩攤鋪300米人行道混凝土澆筑施工,并鋪設安裝600m²人行道步磚。同時,在排水工程方面,項目部分別完成35米雨水管道20米污水管道施工,至此該工程斷面內所有雨污水管道施工任務已完成,目前僅余80米快車道80米人行道施工。對于即將開展的快車道施工桃墨路項目將按照要求,土路床撿整和水穩攤鋪過程中嚴格控制標高,規范碾壓,確保快車道路面平整、坡度準確。

 為確保工程5月能夠實現順利通車,桃墨路(百靈路~漢橋路)道排工程項目部將盡快完成剩余80米快車道施工,并積極為道路面層瀝青攤鋪施工做好準備。 (天創公司 胡茂雄田 文/圖)
